靶式流量計安裝注意事項

點擊次數:4178 發布時間:2021-03-16 09:13:11
靶式流量計安裝注意事項
不允許直接在流量計測量管前后端安裝閥門、彎頭等極大改變流體流態的部件,如果需要在流量計前后管道上安裝閥門、彎頭等部件也應盡量保證前后直管段長度,直管段要求前10D,后5D,對于新完工的工藝管道,應先進行初步吹掃后再安裝流量計。
1、高溫型(80度至700度)、常溫型(-40度至80度)、低溫型(-40至-200度)流量計的安裝:
a、常溫型、低溫型、高溫型流量計視不同工況采用水平、垂直或倒置式安裝(以出廠校驗單為準);
b、介質工作溫度在300度以上時,用戶應對流量計殼體采取隔熱措施防止熱輻射損壞表頭(表頭工作溫度為-30至70度),同理工作溫度-100度以下的介質,也要采取防凍措施;
c、為保證流量計準確計量,要求設置前后直管段;
d、為保證流量計在檢查及更換時不影響系統工作,應盡量設置旁通閥(3)及切斷閥(1、2);
e、因工藝需要可采用垂直安裝,被測介質流向可由下至上,也可由上至下,但訂購時應向供貨方說明;
f、靶式流量計口徑與相連的管道口徑尺寸盡量相同,以減少流動干擾,造成計量誤差;
g、法蘭式和夾裝式流量計安裝時,應注意法蘭之間密封墊片內孔尺寸大于流量計和工藝管道通徑 6-8mm 及否同軸,以避免因其產生干擾流而影響計量精確度;
h、插入式流量計安裝時,將短管及法蘭焊到管道上時必須確保流體正對著靶片受力面,焊接短管高度在100mm(從管道內壁至法蘭密封面的距離);
i、對于新完工的工藝管道,應先進行初步吹掃后再安裝流量計;
j、測量管外壁上箭頭所指方向為被測介質流向;
k、流量計殼體必須可靠接地,若無接地條件應向廠方說明;

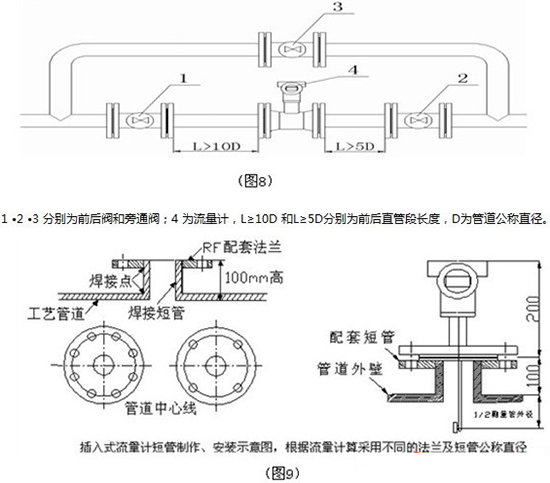

靶式流量計安裝注意事項圖
